恒兴中频炉除尘器制作要求和安装流程

发布时间:2019-05-10

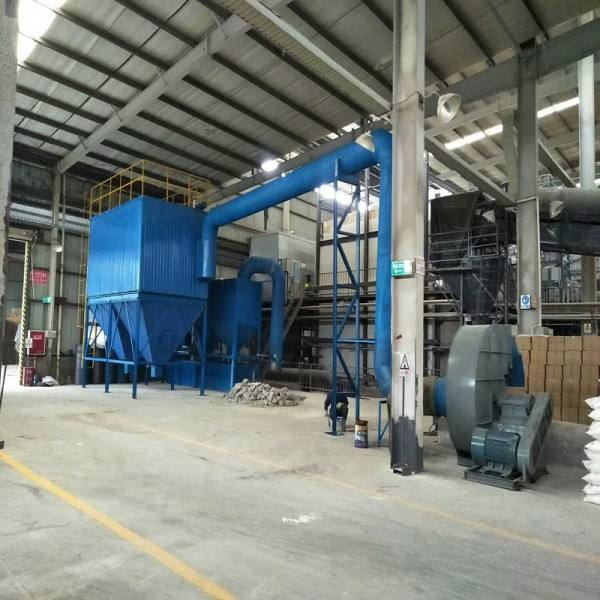

中频炉除尘器是我公司设计的一款旋风加布袋的综合性除尘设备,的解决了中频炉的烟气处理..

中频炉除尘器是我公司设计的一款旋风加布袋的综合性除尘设备,的解决了中频炉的烟气处理。中频炼钢冶炼过程中会产生大量的烟尘散发与空气中,严重污染环境,影响工人的健康。从中频炉冶炼工艺流程的设计角度,采用低位移动式集尘罩+加料设备+出钢设备+除尘设备,可对中频炉冶炼全过程烟气进行治理。

铸造厂电炉除尘器制作基本要求如下:

1、除尘器本体设计密封、紧固,连接件的尺寸配合公差达到标准公差和配合中规定的精度。

2、除尘器成套设备配套提供喷吹系统、清堵空气炮、进出风管配套法兰、风机入口阀、风机减震装置、进出口软连接及配套法兰、除尘器控制柜、风机防雨罩、扶梯平台、除尘器支腿及有关检测仪器、仪表和信号显示装置。

3、壁板制作要求平整,不得扭曲,对角线误差小于5mm,现场安装时,柱子和壁板的垂直度偏差小于5mm,运输中部件变形者需校正。

4、花板开孔采用冲压工艺,位置要求准确,与理论位置的偏差不得大于±1mm。

5花孔板厚度≥6mm,花板平面度<1。5/1000,对角线长度误差<3mm。采用冲制工艺加工。

6、连续焊接采用二氧化碳保护气密性焊接,并进行没有渗漏试验。

7、喷吹系统主要部件将进行预组装试验。

8、除尘器笼骨采用自动流水线制作,焊接点牢固,无毛刺,笼骨、耐蚀。

9、袋笼应联接牢固,表面光滑,并作处理;袋笼应拆装方便,安装后的滤袋底部应有合适的间距,互相不得接触。

10、除尘器顶盖采用剪冲密封顶盖,重量、大小适合人工开启。

11、除尘器滤袋应方便拆装、密封性好,安装性高,合理剪裁,尽量减少拼缝。拼接处,重叠搭接宽度不小于10mm。

12、除尘器集料箱采用风动输送,倾斜角度不小于20度,再通过回转下料阀将料排出。

电炉除尘器的安装顺序(场地限允许条件下):立柱——箱体——笼梯(或步梯平台)——花板——净气室——灰斗(除气流分配器栅条及定位板)——扶栏——清灰切换系统——(布袋式除尘器安装)——喷吹系统预组装——重装喷吹管——净气室盖板——进出烟道总管——旁路系统——遮雨装置——供气系统——保温与彩板

中频电炉除尘器的安装流程:

电炉除尘器的安装应在除尘器全部安装工作完成后(包括保温工作)后进行。先拆除喷吹管再安装布袋式除尘器。布袋式除尘器的搬运和存放时要注意防止电炉除尘器与周围硬物、尖角物件接触碰撞。禁止脚踩,重压,以免破损。

1、存放时应注意远离火源,要,避免阳光等强光直射,防止重物挤压。安装前应对每条电炉除尘器进行检查,防止机械损伤。

2、安装人员应着装精练,衣服口袋里要求干净,不能携带香烟、火柴、打火机、钥匙、小刀等物件,以免掉入布袋式除尘器中。(如果布袋式除尘器中掉入杂物取出)。不许穿带铁钉或硬质鞋底的鞋进行安装。安装布袋式除尘器的人员要固定,岗位固定,责任明确,每人对自己安装的电炉除尘器做记录,并在记录本上签名。

3、安装环境要求:安装现场照明光线足够,现场不准存放与安装无关的器械、杂物等。

4、安装过程中,禁止吸烟,严禁任何形式,任何部位的电焊和切割工作,断电情况下严禁用打火机、火柴等取火照明,每天安装工作结束后要清点安装工具,以免遗漏掉入布袋式除尘器中损坏布袋式除尘器。

5、安装要求:建议由两个人安装,一个人将布袋纵向折叠送入花板孔,另一个人抓住并打开成卷的布袋式除尘器。笼框要对准中心,轻轻放入,安装时垂直。

6、安装检查:每安装完一条布袋式除尘器,要检查结合缝是否密封,密封位置是否正确。从灰斗中检查是否垂直,如发现有电炉除尘器底部相碰或不正确时,要作好记录及时在专人指导下调直。

7、安装结束后的花板要用帆布逐渐盖住,以免杂物落入布袋式除尘器中。喷吹管安装时也要用帆布盖好花板,防止损坏布袋式除尘器口。

8、安装时要特别注意:喷吹管孔、文丘里喷嘴、电炉除尘器框架、除尘布袋式除尘器、花板五部件中心要一致,其偏差小于2mm。
